Второй этап на тепличном комбинате: постоянная схема и восстановление территории

Второй этап ремонта кабельных линий на парниково-тепличном комбинате в Минске. Комбинат вернулся на постоянную схему электроснабжения, территория у корпусов восстановлена.
ООО «МаКроЦентр» выполнило земляные работы, прокладку кабельных линий, монтаж кабельных конструкций на фасадах и благоустройство после работ.
- Тип объекта
- Агропромышленное предприятие / кабельные сети и благоустройство
- Роль компании
- Подрядчик: земляные работы, электромонтаж, благоустройство
- Объект
- Действующий тепличный комбинат
- Формат
- Второй этап, тёплый сезон
- Напряжение
- 0,4 кВ
- Кабельные линии
- 15 линий, около 150 м каждая
Выполненные работы
Объект
Действующий тепличный комбинат. Первый этап ремонта прошёл зимой в аварийном режиме, с питанием от дизель-генераторных установок. Второй этап выполнили в тёплый сезон: проложили постоянные линии и разобрали временную схему. Подробности первого этапа в паспорте объекта об аварийных работах на тепличном комбинате.
Что вошло в работы
- Разборка тротуарной плитки и бордюров по трассе, складирование для повторной укладки.

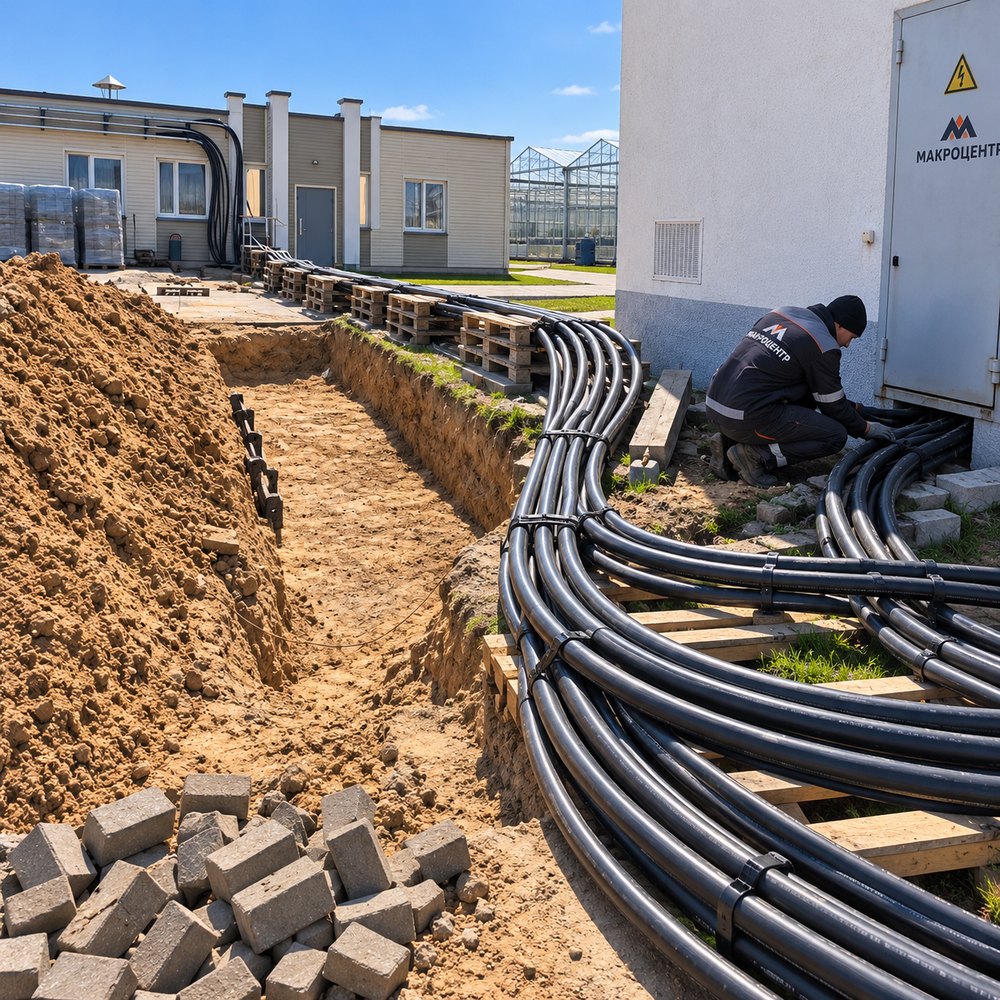

- Земляные работы: траншея вдоль корпусов.
- Прокладка кабельных линий от трансформаторной подстанции к корпусам.

- Монтаж кабельных конструкций на фасадах и вводы в здания.
- Переключение потребителей на постоянную схему, разборка временных линий.
- Обратная засыпка, восстановление плитки, бордюров и газонов.

Один подрядчик на весь цикл
Земляные работы, электромонтаж и благоустройство выполнял один подрядчик. Комбинату не пришлось отдельно нанимать бригаду на траншею и отдельно искать, кто восстановит плитку и газоны. Плитка и бордюры, снятые по трассе, вернулись на место.

Работа на действующей территории
Теплицы работали всё время. На действующей территории траншею ведут участками и держат проезды открытыми для транспорта комбината. Как вписать такие работы в сезон и культурооборот, описано в статье о работах на тепличном комбинате по сезонам.
Что получил заказчик
- Постоянную схему электроснабжения вместо временной.

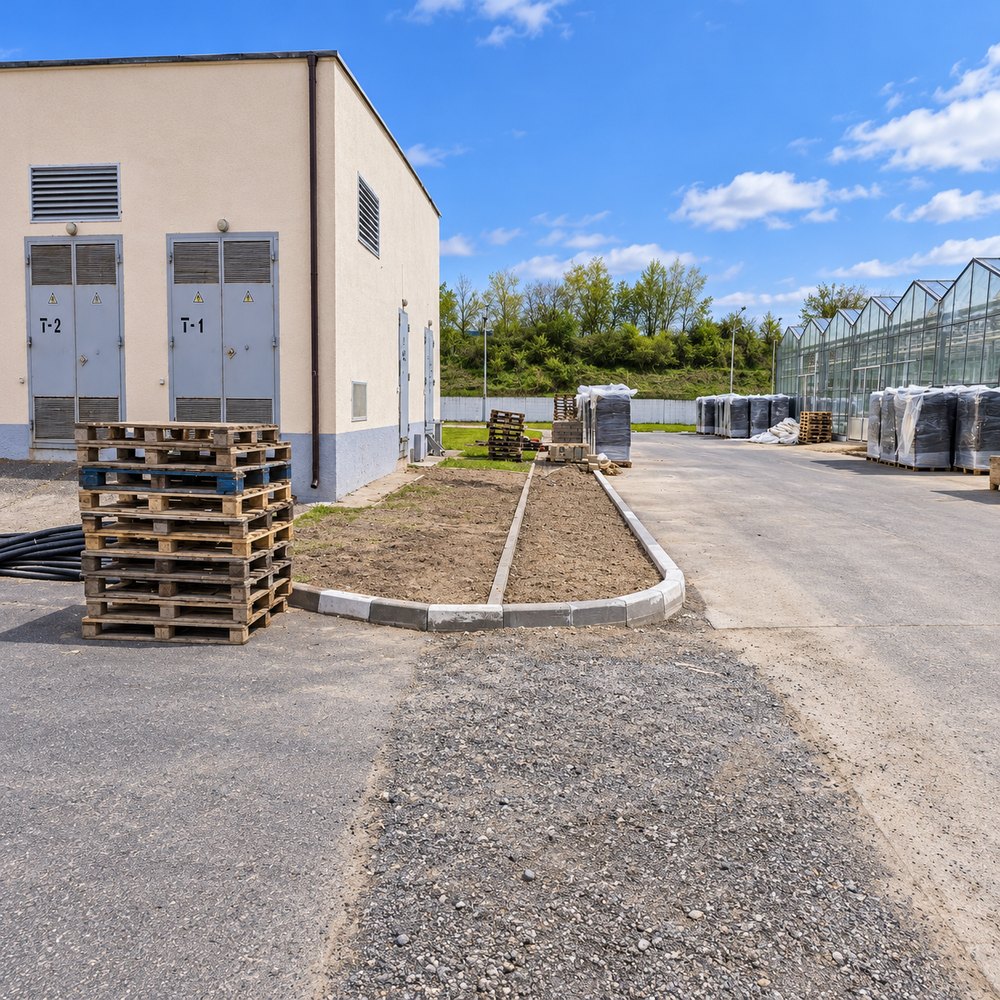

- Территорию у корпусов в рабочем виде: плитка, бордюры, газоны.
- Протоколы измерений и исполнительную документацию по линиям.
Что включить в смету восстановления территории и как её принимать, разобрано в статье о благоустройстве после кабельных работ. Все наши работы на комбинатах собраны на странице подряда для тепличных комбинатов.

Документы подрядчика
Электромонтажные работы ООО «МаКроЦентр» ведёт по аттестату соответствия № 0020686-СТ. Копии документов размещены в разделе Документы.
Обсудить похожий объект
Ответим в течение рабочего дня.
