Сдача объекта: приёмка по постановлению №108, исполнительная документация и гарантия

Как устроена приёмка строительного объекта в Беларуси: формы актов по постановлению Минстройархитектуры №108, что готовит подрядчик, предварительный осмотр, причины задержек и гарантийный период.

СДАЧА ОБЪЕКТА · 6 мин · · обновлено 10 октября 2026

Строительный проект заканчивается подписанными актами и переданной документацией. На сдаче видно, насколько аккуратно вёлся объект. Здесь выясняется, где не хватает актов и какие изменения не согласованы. Ниже описано, как устроена приёмка в Беларуси, что готовит подрядчик и как работает гарантия.

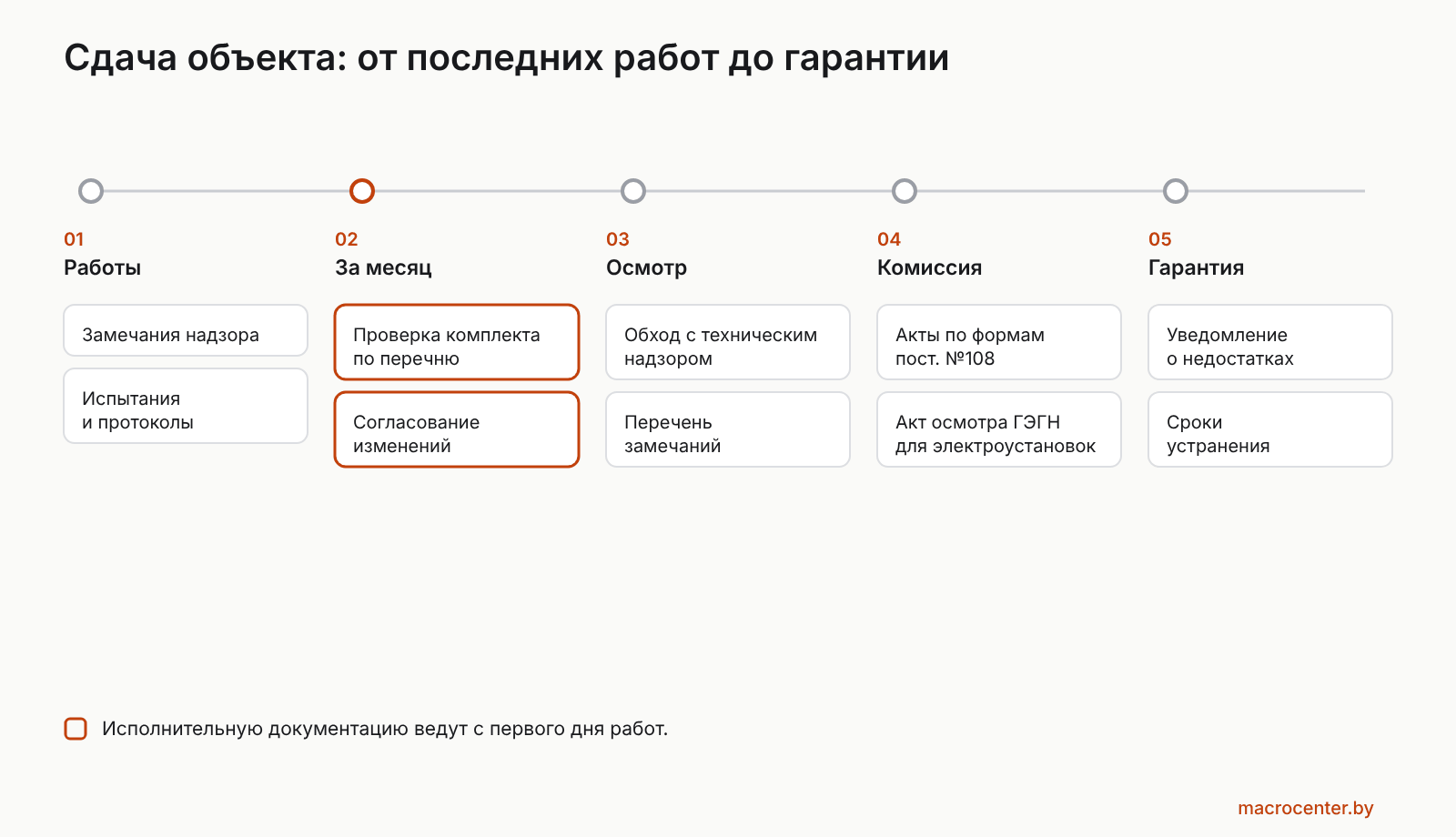

Путь от последних работ до гарантийного периода
Путь от последних работ до гарантийного периода

Два уровня приёмки

Приёмка работ. Заказчик или генподрядчик принимает выполненные объёмы по разделам и этапам. Основанием для оплаты служат акты выполненных работ.

Приёмка объекта. Законченный объект предъявляют приёмочной комиссии. В неё входят заказчик, подрядчик и проектировщик. Других участников определяют законодательство и договор. Для электроустановок дополнительно нужен акт осмотра Госэнергогазнадзора, для инженерных сетей документы эксплуатирующих организаций.

Какие нормы действуют

Формы актов приёмки и перечни документов для приёмочной комиссии установлены постановлением Минстройархитектуры №108 от 8 октября 2025 года. Оно заменило постановление №40 от 2018 года. Постановление №108 утвердило формы актов и гарантийного паспорта объекта. С 24 июня 2026 года действуют изменения, которыми перечень документов для приёмки сократили.

Состав исполнительной документации определяет перечень, утверждённый постановлением Минстройархитектуры №47 от 29 мая 2024 года.

Что готовит подрядчик

ДокументДля чего нужен
Акты выполненных работЗакрытие объёмов и оплата
Исполнительная документация по разделамПодтверждение фактического исполнения, основа для эксплуатации
Документы о согласовании измененийОбоснование отступлений от проекта
Протоколы испытаний и измеренийПодтверждение работоспособности сетей и оборудования
Инструкции и гарантийные документы производителейЭксплуатация и гарантия на оборудование
Перечень устранённых замечанийПодтверждение работы с техническим надзором

Для электромонтажных работ в комплект входят исполнительные схемы, акты скрытых работ и протоколы измерений.

Сдачу планируют с первого дня

Комплект, который собирают в последние недели, почти всегда неполон. Акты скрытых работ с поздней датой вызывают вопросы у комиссии. Паспорта оборудования теряются, согласования изменений остаются неоформленными. Поэтому документацию ведут по ходу работ. За месяц до окончания проводят внутреннюю проверку комплекта по перечню.

Предварительный осмотр

Перед официальной приёмкой объект полезно пройти вместе с техническим надзором заказчика и составить перечень замечаний. Устранить их до работы комиссии дешевле и быстрее. После выхода бригад на другие объекты каждое замечание превращается в отдельный выезд.

Что задерживает приёмку

  • Неполный комплект исполнительной документации.
  • Испытания не пройдены или нет протоколов.
  • Изменения против проекта не согласованы с проектировщиком.
  • Не завершены благоустройство или работы смежников.
  • Нет акта осмотра электроустановки или документов о подключении к сетям.

Гарантийный период

Гарантийные обязательства подрядчика определяют договор и законодательство. В этот период подрядчик устраняет недостатки, возникшие по его вине. Чтобы гарантия работала, в договоре закрепляют четыре пункта:

  1. Срок гарантии на работы и порядок его исчисления.
  2. Порядок фиксации недостатков: кто и в какой форме уведомляет подрядчика.
  3. Сроки реагирования и устранения.
  4. Разграничение с гарантией производителей оборудования.

Совет заказчику

Принимайте объект вместе с полным комплектом документов. Через год исполнительная документация останется единственным источником сведений о том, где проходят сети и как устроены системы. Людей, которые их строили, на объекте к тому времени уже не будет.

Как мы работаем

ООО «МаКроЦентр» выполняет функции генерального подрядчика по аттестату № 0010615-ГС. Копии документов размещены в разделе Документы.

Мы ведём документацию по ходу работ и сдаём объекты с полным комплектом актов, протоколов и исполнительных схем. Сопровождаем приёмку и выполняем гарантийные обязательства. Обсудить объект или участие в закупке можно через раздел Тендеры. О распределении ответственности между участниками стройки написано в статье о генподряде и субподряде.

Частые вопросы

Каким документом установлены формы актов приёмки?

Постановлением Минстройархитектуры №108 от 8 октября 2025 года. Оно заменило постановление №40 от 2018 года.

Чем приёмка работ отличается от приёмки объекта?

Приёмка работ закрывает объёмы по разделам и этапам и служит основанием для оплаты. Приёмка объекта проходит через приёмочную комиссию по законченному объекту.

Что нужно для приёмки электроустановки?

Акт осмотра Госэнергогазнадзора, протоколы измерений и испытаний и исполнительная документация.

Когда начинать собирать документы к сдаче?

С первого дня работ. За месяц до окончания проводят внутреннюю проверку комплекта.

Что прописать о гарантии в договоре?

Срок и порядок его исчисления, порядок уведомления о недостатках, сроки реагирования и разграничение с гарантией производителей.

Объекты по теме

Текущий ремонт храма Серафима Саровского в Минске: молниезащита креста
PROJECT 032 · Минск / 2026Текущий ремонт храма Серафима Саровского в Минске: молниезащита крестаКультовое здание / текущий ремонт
Электромонтажный раздел на строительстве МЭП-2 «Белагротерминал» в Сморгони
PROJECT 031 · Сморгонь / 2026Электромонтажный раздел на строительстве МЭП-2 «Белагротерминал» в СморгониАгропромышленный комплекс / новое строительство
Аварийные работы на тепличном комбинате в Минске: первый этап ремонта кабельных линий
PROJECT 029 · Минск / 2026Аварийные работы на тепличном комбинате в Минске: первый этап ремонта кабельных линийАгропромышленное предприятие / аварийные работы
Питание и слаботочные сети конференц-зала на Минском заводе игристых вин
PROJECT 028 · Минск / 2025Питание и слаботочные сети конференц-зала на Минском заводе игристых винПромышленное предприятие / сети конференц-зала
Электромонтаж освещения на Минском заводе игристых вин
PROJECT 027 · Минск / 2025Электромонтаж освещения на Минском заводе игристых винПромышленное предприятие / конференц-зал
Электроснабжение здания пожарной части в Лунинце
PROJECT 026 · Лунинец / 2026Электроснабжение здания пожарной части в ЛунинцеЗдание пожарной части / подряд на электромонтаж
Обслуживание освещения стадиона в Жодино
PROJECT 025 · Жодино / 2026Обслуживание освещения стадиона в ЖодиноСпортивный объект / освещение поля
Ремонт электроснабжения дома культуры в Браславе
PROJECT 039 · Браслав / 2026Ремонт электроснабжения дома культуры в БраславеУчреждение культуры / текущий ремонт
Переподключение досвечивания двух теплиц на комбинате в Минске
PROJECT 035 · Минск / 2026Переподключение досвечивания двух теплиц на комбинате в МинскеАгропромышленное предприятие / освещение теплиц

Разберём вашу задачу

Опишите объект или пришлите проект — инженер ответит в течение рабочего дня и подскажет, с чего начать. Вопрос по статье тоже подойдёт.

Прикрепите проект, схему или фотоPDF, DWG, XLSX, JPG · до 100 МБ

    ПозвонитьОтправить ТЗ
