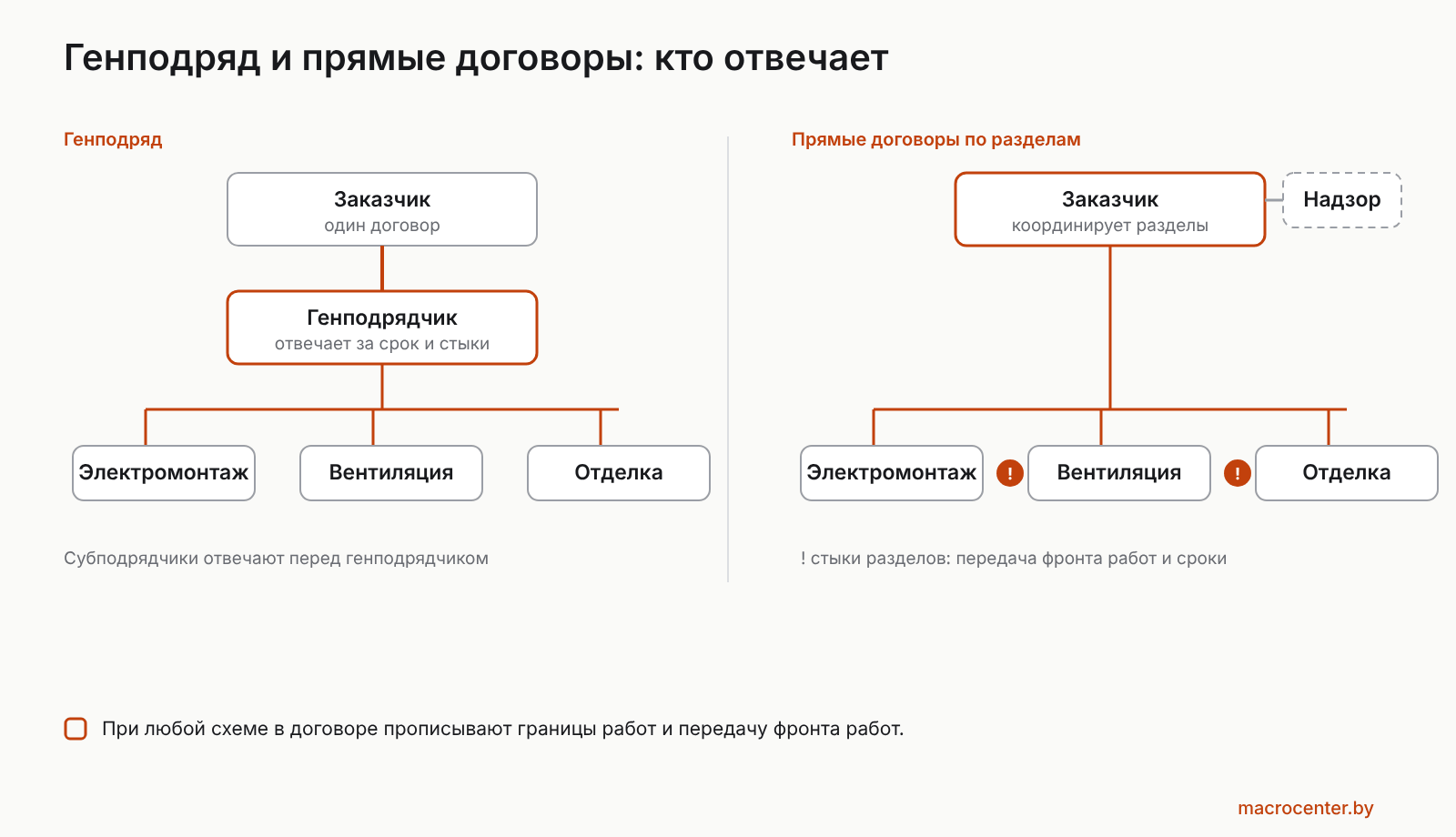

Каждый строительный объект проходит развилку. Можно нанять одного генерального подрядчика, который отвечает за всё, или заключить договоры по разделам напрямую. Обе схемы рабочие, и они по-разному распределяют риски, деньги и нагрузку на заказчика. Ниже описано, как выбрать схему для объекта в Беларуси и что закрепить в договоре.

Кто есть кто
Генеральный подрядчик заключает договор с заказчиком на весь объект или крупную его часть. Он отвечает за результат целиком: сроки, качество, координацию разделов и исполнительную документацию. Часть работ выполняет сам, часть поручает субподрядчикам.
Субподрядчик выполняет отдельный раздел по договору с генподрядчиком: электромонтаж, вентиляцию, отделку. Перед заказчиком за его работу отвечает генподрядчик.
Прямой подрядчик по разделу работает по договору напрямую с заказчиком. Координация разделов тогда ложится на заказчика или его технический надзор.
Какие документы нужны генподрядчику
Для выполнения функций генерального подрядчика в Беларуси нужен отдельный аттестат соответствия. В нём указаны классы сложности объектов и стоимость строительства, для которых компания вправе выступать генподрядчиком. Порядок аттестации установлен постановлением Минстройархитектуры №26 от 15 апреля 2024 года.
Субподрядчику нужен аттестат на те виды работ, которые он выполняет. Генподрядчик проверяет его построчно перед заключением договора. Как проверить подрядчика, описано в статье о проверке подрядчика.
Сравнение схем
| Критерий | Генподряд | Прямые договоры по разделам |
|---|---|---|
| Кто отвечает за срок ввода | Генподрядчик | Заказчик |
| Координация разделов | Генподрядчик | Заказчик или технический надзор |
| Прозрачность цен по разделам | Ниже | Выше |
| Наценка на управление | Есть | Нет, расходы на свою службу |
| Риск на стыках разделов | На генподрядчике | На заказчике |
| Нагрузка на заказчика | Один договор | Несколько договоров и графиков |
Когда выгоден генподряд
- У заказчика нет технической службы, способной координировать несколько подрядчиков.
- Нужен один ответственный за срок ввода объекта.
- Разделы сильно зависят друг от друга по графику: каркас, кровля, сети, отделка.
- Заказчику нужна предсказуемая итоговая стоимость.
За это удобство заказчик платит наценкой генподрядчика на координацию и риски. Цены по разделам при такой схеме видны хуже.
Когда выгодны прямые договоры
- У заказчика сильная техническая служба или нанят опытный технический надзор.
- Разделы относительно независимы. Пример: реконструкция электроснабжения действующего предприятия.
- Заказчик хочет контролировать цену и выбор подрядчика по каждому разделу.
Главный риск этой схемы связан со стыками. Вентиляционщики ждут электриков, электрики ждут отделочников, и ответственность за потерянное время размывается.
Что прописать в договоре
При любой схеме в договоре однозначно определяют шесть вещей:
- Границы работ. Где заканчивается раздел подрядчика: на клеммах щита, на вводе оборудования, на отметке пола.
- Передачу фронта работ. Кто и каким документом передаёт готовую зону следующему подрядчику.
- Исполнительную документацию. Состав, сроки и форму передачи.
- Смежные повреждения. Кто платит, если монтажники одного раздела повредили результат другого.
- Изменения. Как согласуют дополнительные работы и изменения проекта.
- Гарантию. Сроки и порядок устранения недостатков.
Приёмку законченного объекта ведут по формам, установленным постановлением Минстройархитектуры №108 от 8 октября 2025 года. О подготовке к ней написано в статье о сдаче объекта.
Взгляд генподрядчика на субподрядчика
Генподрядчик смотрит на цену и на то, как субподрядчик работает на объекте. Ему нужен субподрядчик, который работает в чужом графике и ведёт документацию в нужном формате. Такой подрядчик не срывает смежников и закрывает раздел с полным комплектом актов. Поэтому при выборе смотрят на опыт аналогичных объектов, кадры и умение работать в тендерной логике. Об этом написано в статье о документах подрядчика в тендере.
Как мы работаем
ООО «МаКроЦентр» работает в обеих ролях. У компании есть аттестат № 0010615-ГС на функции генерального подрядчика и аттестаты на электромонтажные и общестроительные работы. Копии размещены в разделе Документы.
Генподрядчиком мы выступаем на объектах, где основу составляет электромонтаж. Субподрядчиком работаем по электромонтажным, инженерным и общестроительным разделам. Чтобы обсудить объект или тендер, отправьте документацию через раздел Тендеры.
Частые вопросы
Нужен ли отдельный аттестат для генподрядчика?
Да. Функции генерального подрядчика выполняют по отдельному аттестату соответствия. В нём указаны классы сложности объектов и стоимость строительства.
Кто отвечает перед заказчиком за работу субподрядчика?
Генеральный подрядчик. Субподрядчик отвечает перед генподрядчиком по своему договору.
Можно ли сочетать схемы на одном объекте?
Да. Например, генподрядчик ведёт здание, договор на наружные сети заказчик заключает напрямую. Границы и порядок передачи фронта работ тогда прописывают особенно подробно.
Что выбрать для реконструкции действующего цеха?
Если разделы мало зависят друг от друга и у заказчика есть техническая служба, прямые договоры дают больше контроля. При плотном графике и многих смежниках удобнее генподряд.
Как оформить передачу фронта работ между подрядчиками?
Актом передачи с перечнем готовых зон и замечаний. Форму акта и ответственных закрепляют в договоре.
