Как проверить подрядчика перед договором: чек-лист заказчика

Семь шагов проверки строительного подрядчика в Беларуси: ЕГР и реестры, аттестат соответствия и класс сложности, подтверждённый опыт, персонал, финансы, расчёт и договор.

ПОДРЯД · 6 мин · · обновлено 10 октября 2026

Смена подрядчика посреди объекта обходится дороже почти любой другой ошибки в строительстве. Работы останавливаются, начинаются споры об объёмах и качестве. Потом приходится искать того, кто возьмётся доделывать чужое. Большинство таких историй предотвращает проверка до подписания договора. Ниже чек-лист для заказчика в Беларуси: какие реестры посмотреть, какие документы запросить и что закрепить в договоре.

Семь шагов проверки подрядчика до договора

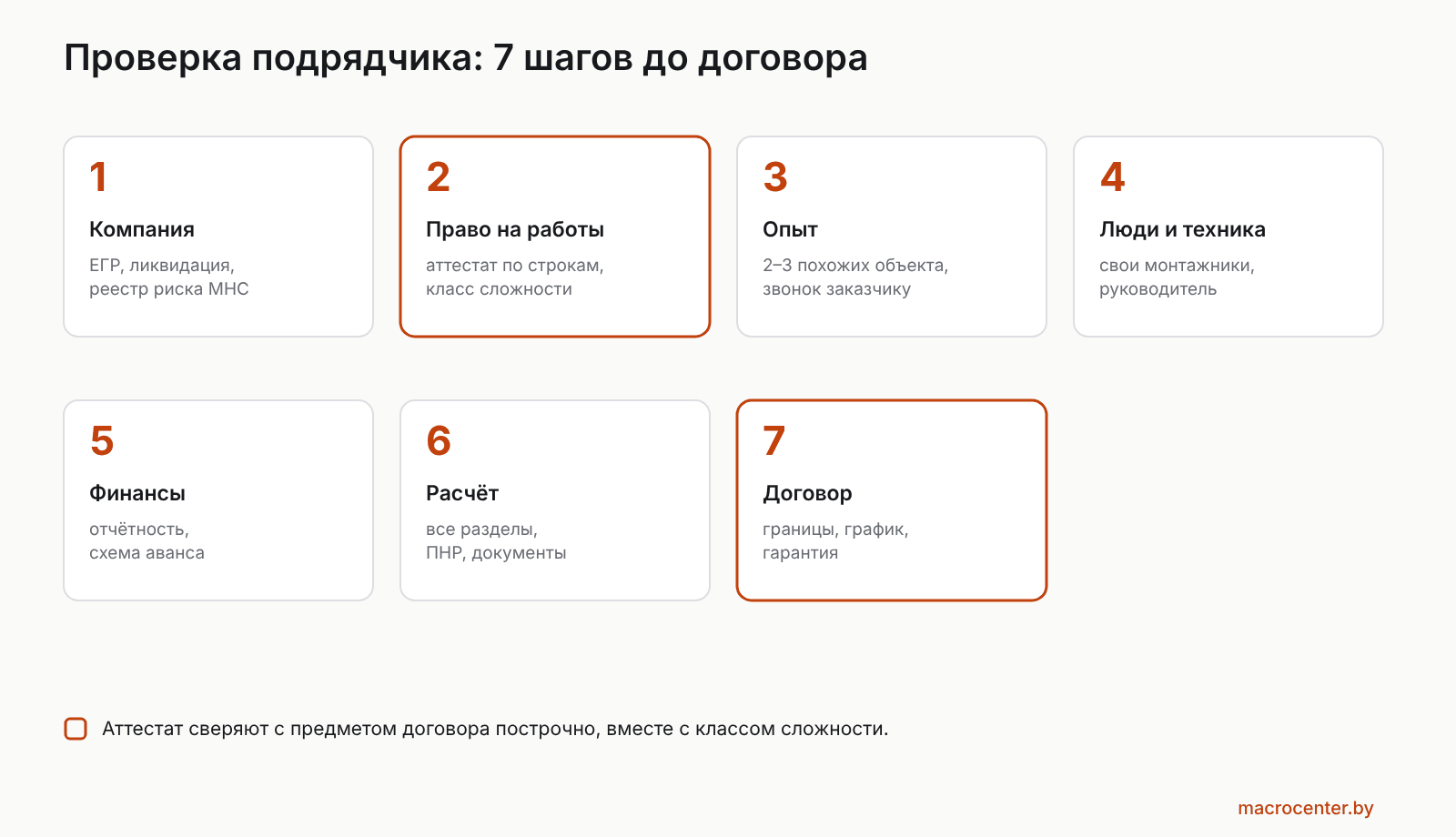

Семь шагов проверки подрядчика до договора

Шаг 1. Компания существует и работает

  • Сведения о регистрации проверяют в Едином государственном регистре юридических лиц и индивидуальных предпринимателей на портале egr.gov.by. Там видны статус, дата регистрации, адрес и руководитель.
  • По тому же регистру проверяют, не начата ли ликвидация или процедура банкротства.
  • По сведениям налоговых органов смотрят, не включена ли компания в реестр организаций с повышенным риском совершения правонарушений в экономической сфере.
  • Возраст компании сам по себе мало о чём говорит. Молодая организация без истории требует более внимательной проверки остальных пунктов.

Шаг 2. Право выполнять именно ваши работы

Попросите аттестаты соответствия и сверьте виды работ с предметом договора построчно. В аттестате указаны и классы сложности объектов, на которых компания вправе работать. Аттестат выдают на пять лет и включают в реестр аттестатов соответствия. По пункту 10 статьи 33 Кодекса об архитектурной, градостроительной и строительной деятельности его обладатель ежегодно с 1 по 31 декабря подтверждает соответствие квалификационным требованиям.

Подрядчик может планировать передачу части работ субподрядчикам. Узнайте, кому именно, и проверьте их тоже. Если подрядчик выступает генеральным, у него должен быть отдельный аттестат на функции генерального подрядчика. Разница между схемами описана в статье о генподряде и субподряде.

Для электромонтажа дополнительно уточните квалификацию персонала по электробезопасности. Спросите и об электролаборатории: своя она или привлечённая по договору.

Шаг 3. Подтверждённый опыт

Что запроситьКак проверить
Перечень объектов с адресами, сроками и ролью подрядчикаВыбрать два-три объекта, похожих на ваш
Акты выполненных работ по этим объектамСверить объёмы и даты с перечнем
Отзывы заказчиковПозвонить заказчикам, пять минут разговора дают больше папки писем
Доступ на объектПосмотреть результат вживую

Шаг 4. Свои люди и техника

Уточните, сколько у подрядчика собственных монтажников и инженерно-технических работников. Спросите, кто будет руководить работами на вашем объекте и сколько объектов этот человек ведёт параллельно. Подрядчик, который набирает бригаду под каждую задачу, хуже управляем по срокам и качеству.

Шаг 5. Финансовая устойчивость

При крупном договоре разумно запросить бухгалтерскую отчётность и обсудить схему авансирования. Большой аванс подрядчику без истории несёт риск. Рабочая схема выглядит так: аванс под закупку материалов с подтверждением поставки и оплата по актам выполненных работ.

Шаг 6. Как подрядчик считает

Смотрите на структуру расчёта целиком. Проверьте, учтены ли все разделы проекта и материалы. Отдельно проверьте временные работы, пусконаладку и исполнительную документацию. Слишком низкая цена часто означает, что часть работ не учтена. Она появится позже как дополнительные работы.

Шаг 7. Договор

  • Точный предмет и границы работ.
  • График с промежуточными этапами.
  • Порядок приёмки работ и передачи исполнительной документации.
  • Порядок согласования изменений и дополнительных работ.
  • Гарантийные обязательства и порядок устранения недостатков.
  • Ответственность сторон за срыв сроков.

О том, какие документы подрядчик передаёт при сдаче, написано в статье о сдаче объекта.

Короткий чек-лист

  1. Статус в ЕГР, нет ликвидации и банкротства.
  2. Аттестат с нужными видами работ и классом сложности.
  3. Два-три похожих объекта с подтверждением.
  4. Собственный персонал и руководитель проекта.
  5. Прозрачный расчёт стоимости.
  6. Понятная схема оплаты.
  7. Договор с границами работ, графиком и гарантией.

Проверьте и нас

ООО «МаКроЦентр» зарегистрировано в 2017 году, УНП 691557204. Копии свидетельства о регистрации, трёх аттестатов соответствия и свидетельства о технической компетентности размещены в разделе Документы. Карточку предприятия и перечень объектов отправим по запросу. Информация о компании и подходе к работе есть в разделе Компания, примеры объектов в разделе Проекты.

Частые вопросы

Где проверить регистрацию подрядчика в Беларуси?

В Едином государственном регистре юридических лиц и индивидуальных предпринимателей на портале egr.gov.by.

Как проверить аттестат соответствия?

Сверить номер, срок действия, виды работ и классы сложности с предметом договора. Аттестаты включают в реестр аттестатов соответствия, по нему проверяют актуальность документа.

Сколько действует аттестат?

Пять лет. Ежегодно в декабре обладатель подтверждает соответствие квалификационным требованиям.

Какой аванс давать подрядчику?

Разумная схема строится на авансе под закупку материалов с подтверждением поставки и оплате по актам выполненных работ.

Что делать, если цена сильно ниже других предложений?

Сравнить структуру расчёта с другими предложениями и проверить, все ли разделы и работы учтены.

Объекты по теме

Разберём вашу задачу

Опишите объект или пришлите проект — инженер ответит в течение рабочего дня и подскажет, с чего начать. Вопрос по статье тоже подойдёт.

Прикрепите проект, схему или фотоPDF, DWG, XLSX, JPG · до 100 МБ

    ПозвонитьОтправить ТЗ
