Наружные инженерные сети строят до здания или параллельно с ним. Водопровод, канализация и тепловые сети почти всегда пересекаются с другими коммуникациями и работами на площадке. От организации этого раздела зависит, получит ли здание воду и тепло к моменту ввода. Ниже порядок работ для объекта в Беларуси, испытания по видам сетей и типичные узкие места.

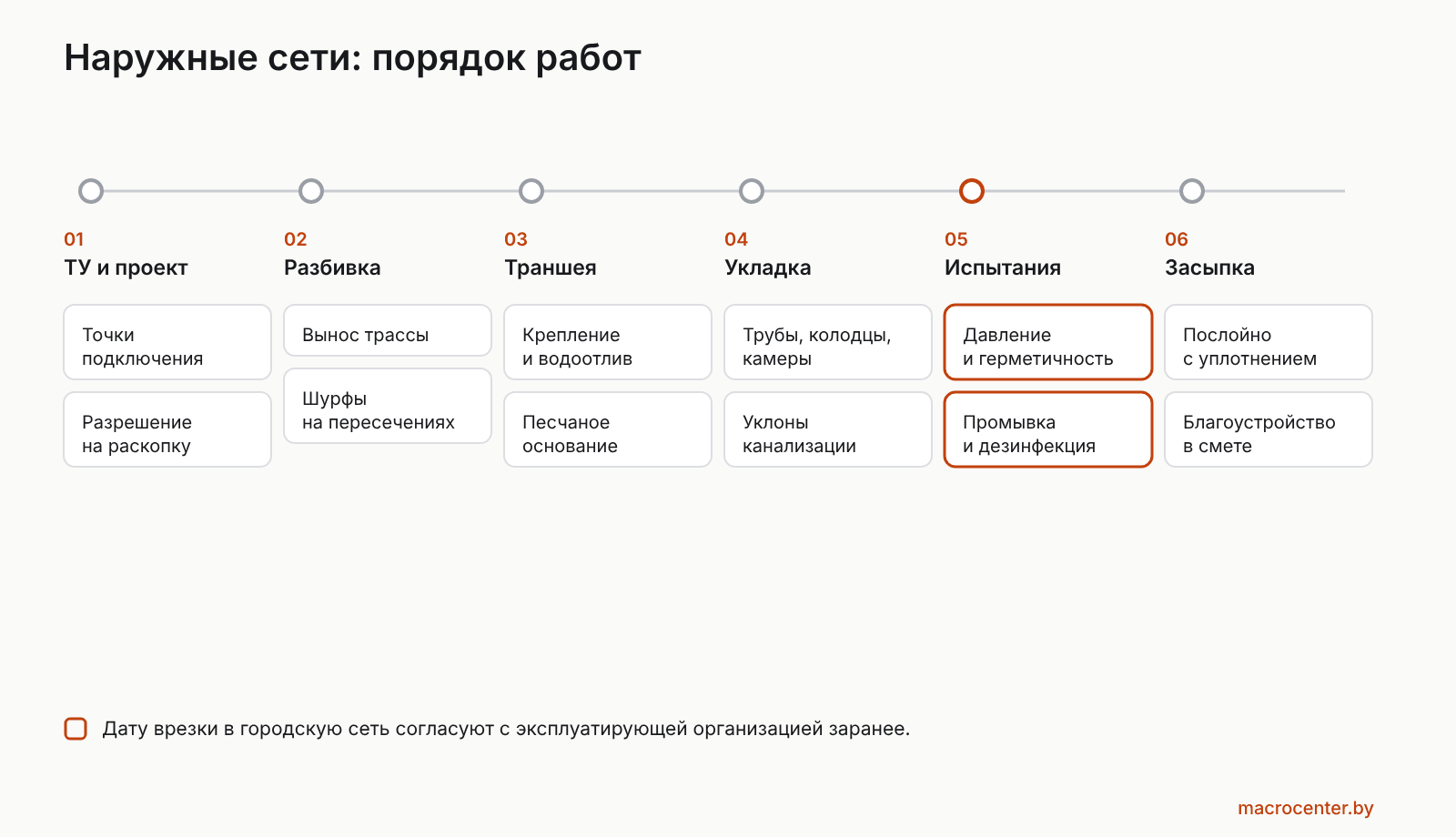

С чего начинается
- Технические условия от организаций, эксплуатирующих городские сети: точки подключения, диаметры, давление, требования к учёту.
- Проект наружных сетей с привязкой к генплану, продольными профилями и узлами подключения.
- Согласование трасс с владельцами пересекаемых коммуникаций.
- Разрешение на земляные работы, особенно на территориях общего пользования.
Дату врезки в городскую сеть согласуют с эксплуатирующей организацией заранее. Она часто становится критической точкой графика.
Разбивка и вскрытие пересечений
Трассу выносят в натуру по проекту и отмечают пересечения с существующими сетями. Места пересечений вскрывают вручную или шурфуют заранее. Фактическое положение старых коммуникаций нередко отличается от схем, и лучше узнать об этом до начала основной разработки траншеи.
Земляные работы
- Траншеи с креплением стенок там, где этого требуют глубина и грунт.
- Водоотлив при высоком уровне грунтовых вод.
- Основание под трубопровод по проекту: песчаная подготовка с уплотнением.
- Ограждение траншей для безопасности на площадке.
На коротких участках под дорогами и благоустройством применяют горизонтально направленное бурение. Оно избавляет от вскрытия покрытия и перекрытия движения.
Укладка по видам сетей
| Сеть | Главное при монтаже | Испытание до засыпки |
|---|---|---|
| Водопровод | Арматура, колодцы, узлы подключения | Гидравлическое на прочность и плотность |
| Самотёчная канализация | Уклоны по проектным отметкам, контроль нивелиром на каждом участке | На герметичность |
| Напорная канализация | Арматура, узлы подключения | Гидравлическое давлением |
| Тепловые сети | Предизолированные трубы, компенсация удлинений, система контроля изоляции | Давлением и проверка системы контроля изоляции |
Водопровод перед вводом промывают и дезинфицируют. Качество воды подтверждают анализами. Все испытания, промывку и дезинфекцию оформляют актами.
Колодцы, камеры и врезки
Колодцы и камеры устраивают из сборных элементов или монолита с гидроизоляцией. Врезку в действующие городские сети выполняют по согласованию и в присутствии представителей эксплуатирующей организации.
Засыпка и благоустройство
Засыпку ведут послойно с уплотнением, особенно под будущими проездами. Затем восстанавливают покрытия, газоны и элементы благоустройства. Эту часть сразу включают в смету и график. Иначе она всплывает в конце объекта как неучтённая работа.
Документы
- Исполнительные схемы с привязками и отметками.
- Акты освидетельствования скрытых работ.
- Акты испытаний, промывки и дезинфекции.
- Паспорта на трубы, арматуру и оборудование.
Без этого комплекта сети не примут эксплуатирующие организации. Приёмку законченного объекта ведут по формам, установленным постановлением Минстройархитектуры №108 от 8 октября 2025 года. О подготовке к ней написано в статье о сдаче объекта.
Где теряют время
- Старые коммуникации не совпали со схемами, и трассу перепроектируют на ходу.
- Дату врезки в городскую сеть не согласовали заранее.
- Канализацию уложили без контроля уклонов, и она не проходит испытания.
- Благоустройство не учли в смете и графике.
- Акты скрытых работ подписывают после засыпки.
Как мы работаем
Документы ООО «МаКроЦентр» размещены в разделе Документы.
Мы прокладываем наружные и внутренние сети водоснабжения, канализации и отопления в составе генподряда или отдельным разделом. Земляные работы и благоустройство территории после прокладки выполняем сами. Кабельные сети на объекте прокладываем сами, по аттестату на электромонтажные работы.
Частые вопросы
С чего начать строительство наружных сетей?
С технических условий от эксплуатирующих организаций и проекта с продольными профилями. Затем согласуют трассу и получают разрешение на земляные работы.
Почему канализация не проходит испытания?
Чаще всего из-за нарушенных уклонов или негерметичных соединений. Уклоны контролируют нивелиром на каждом участке до засыпки.
Когда испытывают трубопроводы?
До засыпки траншеи. Напорные сети испытывают давлением, самотёчную канализацию на герметичность.
Что делают с водопроводом перед вводом?
Промывают и дезинфицируют, качество воды подтверждают анализами. Результаты оформляют актами.
Кто выполняет врезку в городскую сеть?
Подрядчик выполняет её по согласованию с эксплуатирующей организацией и в присутствии её представителей.
